파주시 8억짜리 아파트 샀는데 ''12만건의 하자가 발생했다는'' 이 '아파트'

“8억인데 창문이 안 닫힌다” 사전점검장의 충격

경기 파주시 대단지 오피스텔·아파트 사전점검에서 입주예정자들은 벽지 찢김·들뜸, 타일 균열·파손, 가구 단차·개폐 불량, 창호 결로·밀폐 불량, 전기 분전반·차단기 작동 오류 등 생활 필수 품목 전반에 걸친 하자를 대량으로 접수했다. 세대별로 수십~수백 건씩 적발되며 “화장실 배수 역류, 창문 미밀착, 벽체 수평 불량” 같은 기본 결함 사례가 반복 보고됐다. 분양가가 평당 2,600만 원, 전용 84㎡ 기준 8억 원대임을 감안하면 하자 양과 범위가 납득하기 어렵다는 불만이 폭발했다.

총 12만 건 접수의 의미, 숫자 속 ‘질’의 문제

사전점검에서 집계된 12만여 건은 세대수 대비 ‘건수’로만 보면 도배·가구·타일 등 마감공종이 대다수다. 그러나 하자의 ‘질’이 문제다. 창호 밀폐 불량은 결로·난방비 폭증과 직결되고, 전기 분전반·차단기 오류는 화재 위험을 높인다. 타일 들뜸·균열은 파손·낙상 위험을 키우고, 욕실 배수 불량은 곰팡이·악취·누수의 뿌리가 된다. 겉으로 가벼워 보이는 마감 하자라도 누수·결로·전기 등과 맞물리면 구조·안전 이슈로 비화하기 쉽다.

모델하우스와 다른 사양, ‘허위·과장’ 논란의 쟁점

전시관에서 안내된 브랜드 에어컨과 실제 납품 제품이 상이하다는 지적은 소비자 기망 논란으로 번질 수 있다. 분양 당시 제공된 카달로그·유의사항·옵션 설명서에 ‘동일·동급 전환’ 조항이 있더라도, 소비자가 합리적으로 기대한 품질·A/S 네트워크·에너지 효율이 현저히 떨어지면 분쟁 소지가 크다. 핵심은 계약서·부속문서의 사양 표기, 대체 사유·절차, 고지 범위다. 사양 변경이 불가피했다면 사전 통지와 동의, 대체품 성능 검증, 보상안 제시가 뒤따라야 한다.

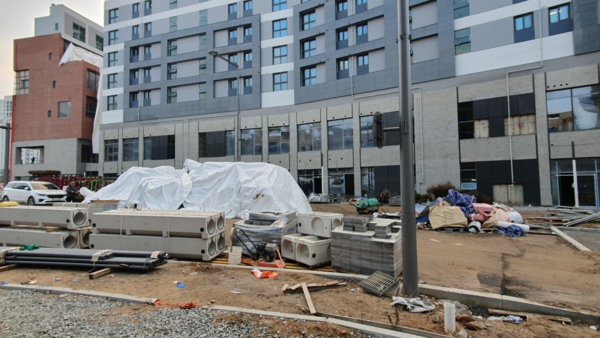

준공 전 보수 vs. 준공 후 하자, 절차가 좌우한다

입주예정자들은 “선(先) 보수·후(後) 준공”, “하자보수 완료 확인서 수령 후 준공”을 요구하며 관할 지자체에 준공 보류를 압박하고 있다. 지자체는 법령상 ‘준공 승인 요건’과 ‘하자보수 의무’가 별개라는 점을 들어 신중한 태도를 보이기 쉽다. 실무적으로는 다음이 관건이다.

사전점검 공식 결과서: 공종·위치·사진·개선기한을 명기한 목록화

시공사 시정확약서: 공용·세대별 긴급·중대 하자의 우선보수 일정 확약

준공 전 필수항목: 전기 안전, 소방·피난, 급배수·가스, 엘리베이터, 구조·누수 위험 요소의 즉시 조치

준공 후 절차: 하자보수보증금 확보, 하자보증기간·담당 창구 명문화, 미시정 항목의 단계별 이행 감시

입주민이 지금 당장 해야 할 액션 플랜

증거화: 세대별 하자 전수 촬영(동영상+근접 사진), 수평계·열화상 등 간단 측정 기록, 일자·위치 표기

공식 접수: 디지털 양식(공종·세부 항목 코드화)로 일괄 제출, 접수증 수령

우선순위 지정: 안전·누수·전기·가스·창호 밀폐 등 ‘거주 가능성’에 직결되는 항목 1순위, 마감 미관 2순위

공동 협상: 동·라인별 대표단 구성, 통합 요구안(기한·품질 기준·재시공 조건·위약 시 보상)을 문서화

제3자 점검: 감리·하자진단 전문기관의 샘플링 정밀진단 의뢰, 비용은 보증금·시공사 부담 요구

법·행정 병행: 분양·주택법상 하자담보책임 고지, 집합건물법 근거로 공용부 우선 보수 촉구, 필요 시 가처분·손해배상 준비

반복을 막는 설계, ‘보수’보다 ‘표준’을 고쳐라

하자 대란의 재발을 줄이려면 사후 땜질이 아니라 사전 표준을 고쳐야 한다. 공정표를 준공일 맞추기 중심에서 ‘품질 게이트’ 중심으로 바꾸고, 마감 공종에 품질관리 체크리스트(Q-Gate)를 의무화해야 한다. 창호·방수·타일·가구는 공장제작·모듈화 비중을 높여 현장변수를 줄이고, ‘1세대 시공→검사→개선→확대’의 샘플 테스트를 표준화해야 한다. 감리의 독립성·상주밀도를 강화하고, 사전점검에서 빈출 하자(창호 밀폐, 타일 들뜸, 분전반 결선 오류)를 ‘중대 결함’으로 승격해 준공 전 필수 시정 항목으로 지정할 필요가 있다. 무엇보다 모델하우스 사양 고지의 법적 구속력과 사양 변경 통지·동의 절차를 강화해야 소비자 신뢰가 회복된다.
