기와 시공 시 중요한 포인트
주택 시공은 처음부터 마지막까지 쉬운 작업이 없다. 그래서 극한 직업군에 속하는 공정이 여럿 있다. 지붕재 기와 시공은 더욱 그렇다. 기와 시공을 할 때 자칫 실수하면 안전사고로 이어지고 하자가 발생하기 때문에 고도의 집중력과 전문성이 필요하다.
글 박창배 기자
취재협조 모니어기와 www.monier.co.kr
기와 시공은 위험할 뿐만 아니라 잘못 시공하면 하자 보수도 까다롭기 때문에 시공할 때 제대로 해야 한다. 바닥 면적이 99㎡(30평)인 주택일 경우 지붕은 처마 길이 등을 감안해 148.76㎡(45평) 정도로 잡는다. 이 경우 점토기와를 기준으로 자재비와 시공비가 1000만 원 정도 들어가고, 물받이와 후레싱 공사비가 100만 원 합쳐서 1100만 원이 소요된다.
여기서는 점토기와를 통해 기와의 시공 순서와 방법을 이해해보자. 공사를 착수하기 전에 먼저 자재가 지붕 공사에 적합한 것인지, 그리고 도면의 표기가 적절하고 준비된 시공 여건에 공사를 적용할 수 있는지 면밀히 살펴봐야 한다.
자재 운송 및 보관
현장으로 운반 시 자재를 보호 포장하며 운반 간 훼손이 없도록 하고 현장에 지정된 장소에 보관한다. 보관 장소는 외기에 영향을 받지 않고 온도 및 습도에 따른 영향을 줄일 수 있도록 통풍이 잘 되는 건조한 곳에 보관한다. 자재가 파손되거나 변형되지 않도록 평탄한 장소에 고임목을 설치한 후 자재를 적재한다. 자재는 공급 업체의 시방에 따라 운반 및 보관하여 취급 시 파손되지 않도록 주의하고, 손상된 자재는 즉시 장외로 반출한다.
부속기와(Fittings) 및 부품(Accessories)
건물의 형태에 따라 용마루기와, 용마루마감기와, 갓기와(좌, 우), 3방향기와 등을 사용하여 마감을 한다. 지붕 형태에 따른 동판 후레싱 작업 시 KS D 5201 규정에 따른다. 건식 시공 시 기와걸이용 각재는 30㎜×30㎜ 이상의 각재를 사용하고, 고정용 못은 아연도금 못 또는 스텐리스 못을 사용한다.
준비 작업
기와 공사의 시공 전에 기와를 오염시킬 수 있는 전 공정은 완료해야 한다. 시공할 바탕 면은 표면에 돌출물, 홈, 크랙 등이 없는 평탄한 상태로 청소해 놓아야 한다. 공사 착수 전 바닥의 물매와 편평도 등을 면밀히 체크한 후 강풍이나 지붕의 경사도가 심하여 미끄러짐 등으로 인한 사고를 미연에 방지하기 위한 안전망, 작업발판 등의 장치를 설치하는 게 좋다. 아울러 지붕에 돌출 구조물에 대한 안전성과 방수 마감 등을 점검을 해야 한다.

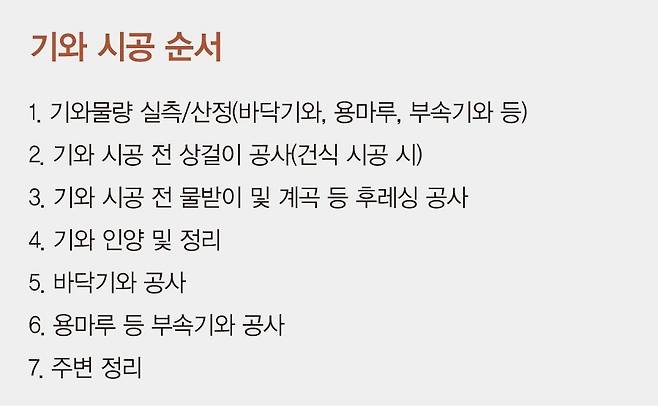

시공
일반적으로 기와는 조립식 형태로, 기와 배면에 상을 걸 수 있는 턱이 설계돼 있다. 인터록 방식으로 기와 간 서로 끼워 시공하는 방식이기 때문에 기와걸이에 대한 배치와 조절이 중요하다.
설치

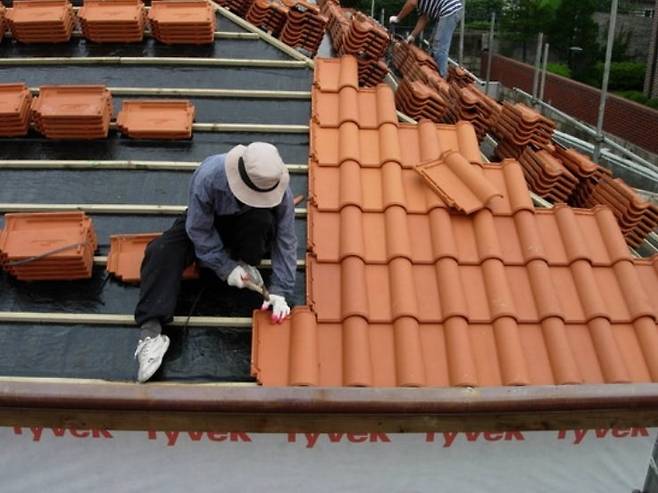

1. 바닥기와 시공 시, 처마에서 3열까지는 붙임 모르타르 작업을 하며, 그 외의 부분은 시멘트 모르타르로 기와걸이를 한다. 처마에 설치되는 기와는 처마 끝에서 약 60~80㎜ 정도 밑으로 기와가 내려오게 설치해야 하며, 기와의 처짐 방지를 위해 처마 끝 선에 일정 높이로 높여서 시공한다.
2. 모니어기와(갈린10)의 설치 유효 길이는 363~383㎜이므로, 지붕걸이의 간격은 이를 감안하여 설치한다. 상걸이의 설치는 물 흐르는 방향과 직각으로 설치한다.
3. 모니어 점토기와(갈린10)는 일반적으로 아래(처마)에서 위(용마루) 방향으로, 왼쪽에서 오른쪽 방향으로 시공해 나간다.
4. 모니어 점토기와는 자체적으로 Over-flow 방지 설계 등으로 방수에 있어 탁월한 성능을 지니고 있으나, 돌출 부위(E/V실, 비둘기창 등)에는 별도의 후레싱 처리를 하는 것이 좋다.

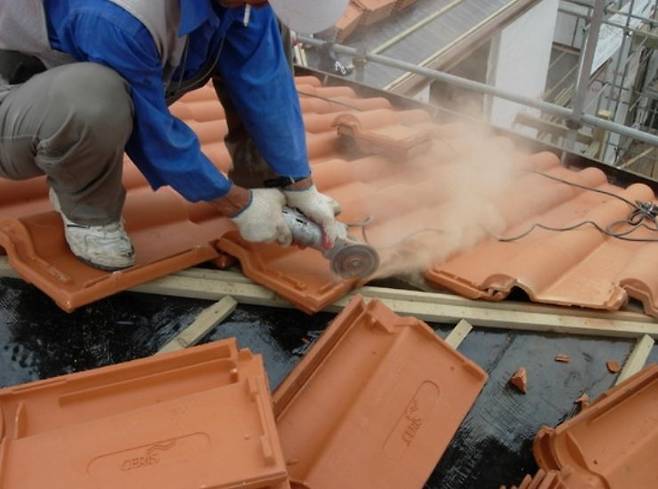

5. 지붕 형태가 분할형인 경우는 용마루분할기와(3방향기와, 4방향기와)를 사용한다.
6. 모니어기와는 유럽형의 기와이므로 도둠이나, 추녀기와 등의 별도의 기와를 사용하지 않는다. 따라서 추녀(처마)부위에 시멘트 모르타르 등으로 미장 처리하거나, 후레싱 또는 Fascia 등으로 마감할 수 있다.

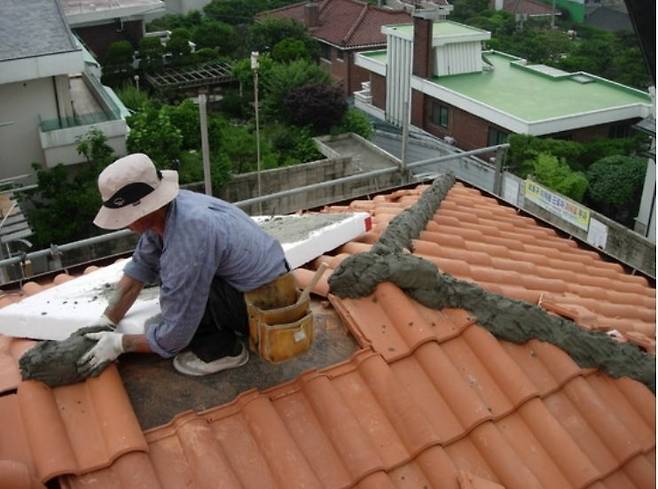

7. 용마루기와는 1m에 2.0장이 소요되며, 매장마다 고정한다.
8. 박공부위는 갓기와를 사용하거나, 홈통(Ggutter)을 설치할 수 있다.
9. 그 외에는 현장 조건에 따라 시공을 하면 된다.
정리

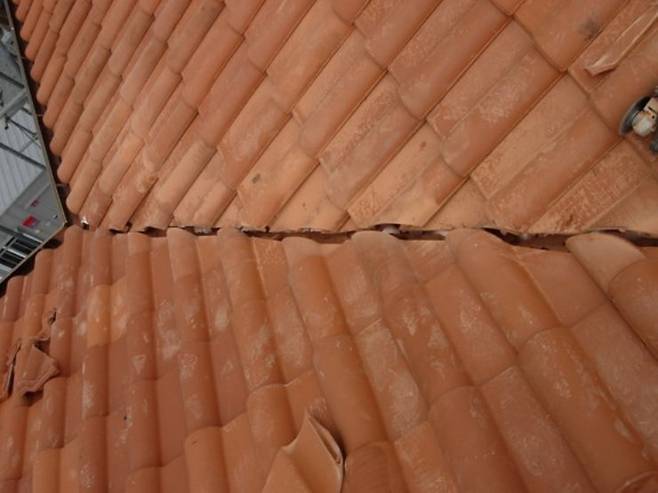

기와 잇기가 완료된 후에는 파손된 기와는 갈아 끼우고, 지붕은 작업 후에는 계속해서 올라가기가 쉽지 않으므로 깨끗하게 정리, 청소 후 시공 후 남은 시멘트 모르타르, 잇고 남은 기와, 기타 작업 장비 등을 전부 내려놓고 잘 보관한다.
