동해시 AI데이터센터 캠퍼스의 안정적인 전력 공급을 위한 154kV 지중선로 공사를 앞두고 주민설명회가 열려 공사계획 설명과 주민 우려사항 등이 논의됐다.
30일 동해시 북평동행정복지센터에서 열린 설명회에는 신영선 동해시경제산업국장, 김준우 (주)GS 본부장, 남광진 GS건설(주) 현장소장과 북평동·송정동 주민 등 100여명이 참석했다.
이 글자크기로 변경됩니다.
(예시) 가장 빠른 뉴스가 있고 다양한 정보, 쌍방향 소통이 숨쉬는 다음뉴스를 만나보세요. 다음뉴스는 국내외 주요이슈와 실시간 속보, 문화생활 및 다양한 분야의 뉴스를 입체적으로 전달하고 있습니다.

【동해】 동해시 AI데이터센터 캠퍼스의 안정적인 전력 공급을 위한 154kV 지중선로 공사를 앞두고 주민설명회가 열려 공사계획 설명과 주민 우려사항 등이 논의됐다.
30일 동해시 북평동행정복지센터에서 열린 설명회에는 신영선 동해시경제산업국장, 김준우 (주)GS 본부장, 남광진 GS건설(주) 현장소장과 북평동·송정동 주민 등 100여명이 참석했다.

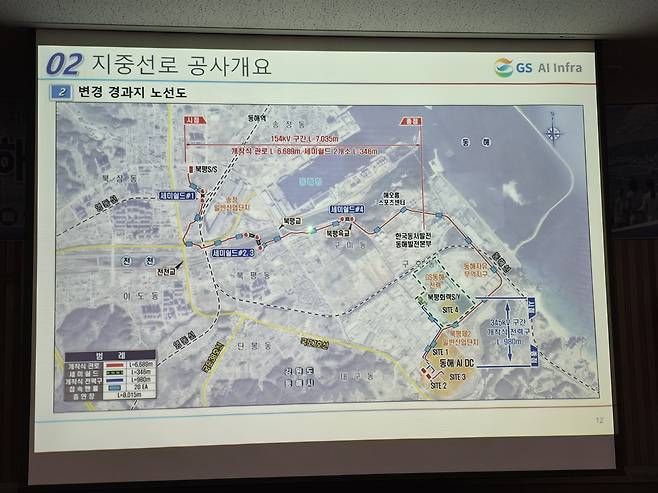

이날 설명회에서 남광진 GS건설(주) 현장소장은 당초 북평변전소에서 북평오일장 인근을 거쳐 AI데이터센터 캠퍼스까지 지중선로를 구축할 계획이었으나 주민들의 반대 의견을 반영해 북평교~북평육교~한국동서발전 동해발전본부 외곽을 지나는 노선으로 변경했다고 설명했다.

공사는 북평변전소~북평제2산업단지 간 154kV 송전선로와 GS동해전력~북평제2일반산업단지 간 345kV 송전선로를 건설하고, 345kV 전력을 154kV로 감압하는 자체 변전소를 건립하는 내용이다. 오는 10월 착공해 2028년 12월 준공을 목표로 추진된다.
주민들은 전자파 저감 대책을 비롯해 공사 과정에서 발생할 수 있는 소음과 분진 등 환경대책을 요구했다. 또 데이터센터 가동에 따른 열섬 현상과 주민 피해 가능성에 대한 우려도 제기했다.
특히 북평동과 송정동 주민들은 지역발전을 위한 사업인 만큼 주민들과의 상생협의체를 구성하고, 실제 공사와 시설 운영 과정에서 영향을 받는 지역주민들을 위한 실질적인 지원책을 마련해야 한다고 주장했다.
김준우 (주)GS 본부장은 “오늘 주민설명회는 공사를 시작하기 전에 주민들의 의견을 듣기 위해 마련됐다”며 “주민들의 의견을 반영해 다시 한번 주민설명회를 열고 주민들이 우려하는 부분에 대한 대책과 시뮬레이션 등 구체적인 대안을 설명하겠다”고 말했다.
