부산 남구가 하도급 업체 공사대금을 떼먹고 잠적한 남구국민체육센터 2관 시공사(국제신문 지난 2월 13일 자 6면 보도)를 상대로 형사 대응에 나섰다.

남구는 사기 및 업무상 횡령 혐의로 시공사 대표 A(50대) 씨를 고소했다고 30일 밝혔다.

법원은 남구가 하청 업체에 대신 지급한 공사대금(3억200만 원)과 하자보수 보증 미비에 따른 손해배상액(8800만 원)을 지급하라고 판결했다.

음성재생 설정 이동 통신망에서 음성 재생 시 데이터 요금이 발생할 수 있습니다. 글자 수 10,000자 초과 시 일부만 음성으로 제공합니다.
번역beta Translated by kaka i
글자크기 설정 파란원을 좌우로 움직이시면 글자크기가 변경 됩니다.

이 글자크기로 변경됩니다.

(예시) 가장 빠른 뉴스가 있고 다양한 정보, 쌍방향 소통이 숨쉬는 다음뉴스를 만나보세요. 다음뉴스는 국내외 주요이슈와 실시간 속보, 문화생활 및 다양한 분야의 뉴스를 입체적으로 전달하고 있습니다.

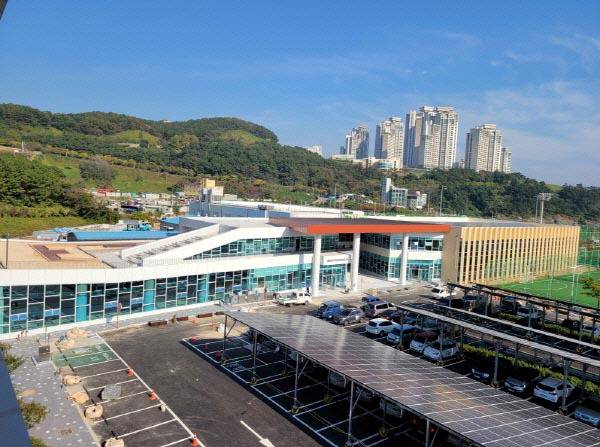

부산 남구국민체육센터 2관 전경. 국제신문 DB


부산 남구가 하도급 업체 공사대금을 떼먹고 잠적한 남구국민체육센터 2관 시공사(국제신문 지난 2월 13일 자 6면 보도)를 상대로 형사 대응에 나섰다.

남구는 사기 및 업무상 횡령 혐의로 시공사 대표 A(50대) 씨를 고소했다고 30일 밝혔다. 고소장에는 A 씨 회사가 공사 수행 능력이 부족함에도 시공을 맡아 총사업비 76억9300만 원 상당을 편취했다는 내용이 담겼다. 특히 사업비의 95%에 달하는 74억2000만 원을 선지급받고도 하도급 업체에 돌아가야 할 대금 3억200만 원을 지급하지 않고 가로챘다는 주장도 포함됐다.

2021년 1월 착공한 체육센터 2관은 2023년 9월 완공됐다. A 씨 회사는 준공 기한인 그 해 9월 30일 이전까지 관련 서류들을 제출해왔으나, 남구가 준공 승인을 위한 점검을 시작할 무렵 돌연 자취를 감췄다. 시공사 대표가 잠적하면서 대금을 받지 못한 하청 업체들의 피해 호소가 잇따랐다.

현재까지 확인된 피해 업체는 총 12곳이다. 이 중 하청 업체로 정식 등록된 4곳에 대해서는 남구가 3억200만 원을 대신 지급했다. 그러나 건설기계 대여금 등 A 씨와 개별 거래를 한 업체 8곳은 하청 사실 증명이 어려워 대금 지급이 지연되고 있다. 해당 업체 8곳은 현재 남구를 상대로 지급명령 소송을 제기한 상태다.

앞서 남구는 A 씨 회사를 상대로 민사소송을 제기해 지난해 11월 승소했다. 법원은 남구가 하청 업체에 대신 지급한 공사대금(3억200만 원)과 하자보수 보증 미비에 따른 손해배상액(8800만 원)을 지급하라고 판결했다. 하지만 A 씨는 법정에 단 한 번도 출석하지 않은 채 잠적을 이어갔고, 그 사이인 2024년 10월 회사마저 폐업 처리했다.

사건이 장기화되면서 피해 업체들의 고통은 극에 달하고 있다. 지난 2월에는 대금을 받지 못한 한 하청업체 대표가 구청사 옥상 외벽에서 로프에 매달려 고공 시위를 벌이며 조속한 해결을 호소하기도 했다.
