[시대리포트]일본, 2년새 지은 반도체 공장…한국, 7년 넘게 걸리는 이유
[편집자주] 삼성전자의 용인 반도체 클러스터가 3년째 첫삽도 못 뜨고 있다. 발표 이후 약 2년 만에 완공된 일본 구마모토의 TSMC 공장과 대조된다. 속도가 생명인 반도체 산업이 중앙·지방정부에 발목 잡혔다. K반도체의 족쇄를 풀어낼 방법을 찾아본다.

━

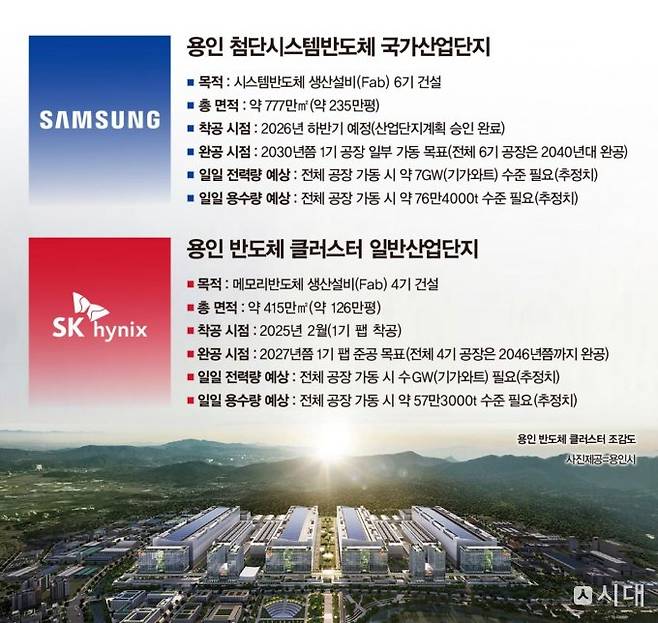

SK하이닉스가 경기도 용인시 처인구 원삼면에 415만㎡(약 126만평) 규모로 구축 중인 '반도체 클러스터 일반산업단지'는 약 80%의 공정률을 기록 중이다. 당초 SK하이닉스는 2019년 계획을 발표했으나 인허가, 토지 보상 문제 등으로 착공이 늦어지면서 2022년 공사가 시작됐다. 첫 번째 팹(fab·반도체 생산공장)은 지난해 2월 착공했고, 내년 2월 첫 클린룸이 오픈할 예정이다. 계획 발표부터 준공까지 7년이 걸리는 셈이다.
한 지방자치단체 관계자는 "용인 반도체 클러스터에 대한 공업용수 공급과 관련해 여주시가 보상책 등이 마련될 때까지 인허가를 내주지 않았다"며 "SK하이닉스가 여주 산업단지 조성과 지역사회 공헌 프로그램을 약속해 용수 인허가를 얻었다"고 말했다. 이어 "삼성전자 평택 반도체 공장도 송전탑을 세우는 과정에서 지자체 도장을 받는 데 5년이 걸렸다"고 했다.
삼성전자와 SK하이닉스의 공장 건설이 늦어지는 사이 반도체 기술은 빠르게 진화했다. 현재도 스마트폰이나 AI(인공지능)의 두뇌 역할을 하는 시스템 반도체 성능을 끌어올리기 위해 전 세계 반도체 기업들이 1.4나노미터(㎚), 2㎚ 수준의 초미세 공정 개발 경쟁을 벌이고 있다. 특히 대만의 TSMC와 미국의 인텔 등은 자국 정부의 막대한 보조금을 받으며 2㎚ 이하 첨단 반도체의 양산 공장을 건설 중이다.
TSMC의 일본 구마모토 1공장은 현재 12~28㎚ 공정으로 이미지 센서, 자동차 칩 등을 매달 약 5만5000장(300㎜ 웨이퍼 기준) 찍어내고 있다. 구마모토 2공장은 2027~2029년 6~12㎚ 반도체의 웨이퍼 생산을 목표하고 있다.

━
반도체 클러스터 가동을 위해 전력 뿐 아니라 공업 용수도 필수적이다. 반도체 제조 과정에선 웨이퍼 표면의 미세한 오염 물질을 씻어내는 세정 공정이 필수적인데, 이때 고도로 정제된 '초순수' 형태의 물이 끊임없이 투입돼야 한다. 수자원 확보가 반도체 생산 수율을 결정짓는 것이다. 경기연구원 관계자는 용인 반도체 클러스터 등 용수 공급 문제 해법으로 "경기북부의 경우 한탄강댐을 다목적댐으로 전환해 해결할 수 있다"며 "경기남서부 지역의 경우 용인 이동 저수지를 공업용수 전용댐으로 전환하는 방안을 검토할 수 있다"고 했다.
삼성전자가 용인 반도체 클러스터에서 생산 팹 6기를 가동할 경우 일일 전력소비량과 용수소비량은 각각 7GW(기가와트)와 76만4000t(톤) 수준으로 추정된다. 하루 수도권 전체 전력소비량의 4분의 1에 달하고, 대구시 전체 시민의 용수소비량보다 많은 양이다. SK하이닉스의 팹 4기를 돌리려면 전력은 약 3GW, 용수는 57만3000t이 필요할 것으로 전망된다. 용인 내에서 자급할 수 없는 수준이다.
전력망 구축과 용수 확보를 위해선 여러 지자체의 인허가가 필요한 상황인데, 이 문제를 놓고 지방정부와 중앙정부가 서로 책임을 떠넘기고 있다.
용인시청 관계자는 "전력과 용수 공급에 대한 인허가 권한은 기후에너지환경부가 지니고 있다"며 "전력 문제 등에 대한 인허가는 어느정도 해결돼서 진행이 되고 있는데, 각 지자체의 송전탑 건설 등 인허가가 아직 필요한 것으로 안다"고 했다.
반면 기후부는 송전망과 관련한 인허가 권한은 지자체에 있다는 입장이다. 기후부는 한국전력이 송전 노선을 정할 때 실시계획을 세우는 과정에서 인허가 권한을 지니고 있는데, 현재 용인 반도체 관련 인허가 요청은 없다는 것이다.
기후부 관계자는 "송전망의 출발점과 종점은 중앙정부 차원에서 이미 허가를 내린 상황"이라며 "송전망과 송전탑 건설 지연 배경은 노선을 정하는 과정에서 지역민 반발과 이에 따른 지자체의 인허가 지연 때문"이라고 밝혔다.
이에 대해 전문가들은 중앙정부가 가칭 '국가반도체위원회' 등 컨트롤타워을 만들어 '국가 첨단산단 원스톱 패스트트랙'을 가동해야 한다고 제언한다. 전력, 용수, 인허가 문제 등을 기업과 지방정부에 떠넘기는 대신 중앙정부가 전권을 갖고 일괄 타결해야 한다는 것이다. 여기엔 반발하는 주민들을 설득하기 위한 인센티브 제공까지 포함돼야 한다는 지적이다.

━
반도체 산업단지를 여러 곳으로 분산해야 한다는 목소리도 나온다. 태양광 발전설비가 많은 호남, 원자력발전소가 많은 영남, 인재와 연구기반이 많은 용인 등 수도권으로 '반도체 트라이앵글'을 만들어야 한다는 것이다.
박연상 충남대 물리학과 교수는 이날 '동행미디어 시대'와의 통화에서 "용인 등 반도체 클러스터에 필요한 전력은 2050년 일일 최대 약 15GW에 달할 것으로 예상된다"며 "수도권 전력망만으로는 공급이 불가능한 수준으로, 지방에서 만든 전략을 끌어 오는 추가 송전망 구축을 위한 천문학적인 비용과 사회적 갈등을 고려할 때 원전이나 재생에너지가 풍부한 지역으로 산업을 분산하는 전략이 효율적"이라고 말했다.
국회 산업통상자원중소벤처기업위원회 소속 정진욱 의원(더불어민주당·광주 동구남구갑)은 이날 시대와의 통화에서 "전력 문제를 해결하기 위해 전력망법을 만들었으나 송전탑을 둘러싼 갈등은 조금도 줄지 않고 있다"며 "결국 보상과 설득의 문제인데 한전의 기존 방식으로는 기간 단축이 쉽지 않고 지자체 등이 함께 나서야 한다"고 했다. 이어 "이 문제는 한전에 맡겨두기보다는 민관이 송전탑 건설을 함께 책임져야 한다"고 강조했다.
