9조원 ‘샤힌 프로젝트’ 공정률 85%… “석화 산업 고도화 계기”

울산/조재현 기자 2025. 10. 23. 00:34
번역beta Translated by kaka i
글자크기 설정 파란원을 좌우로 움직이시면 글자크기가 변경 됩니다.

이 글자크기로 변경됩니다.

(예시) 가장 빠른 뉴스가 있고 다양한 정보, 쌍방향 소통이 숨쉬는 다음뉴스를 만나보세요. 다음뉴스는 국내외 주요이슈와 실시간 속보, 문화생활 및 다양한 분야의 뉴스를 입체적으로 전달하고 있습니다.

에쓰오일 울산 온산산단 건설 현장

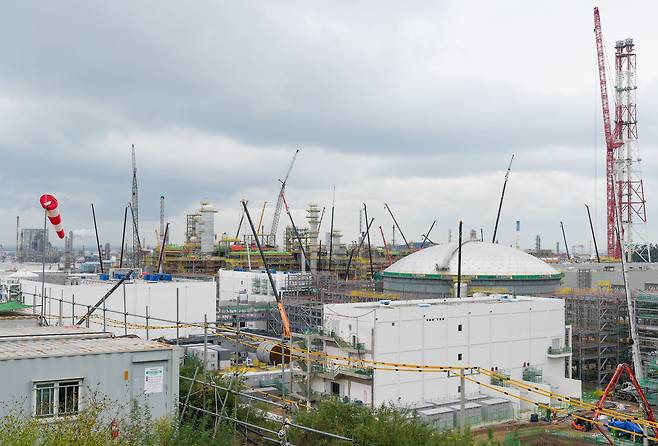

21일 울산 울주군에서 에쓰오일 ‘샤힌 프로젝트’의 TC2C 설비가 건설되고 있는 현장. TC2C는 원유를 직접 투입해 석유화학 원료를 생산하는 공법이다. 에쓰오일은 내년 완공을 목표로 이 프로젝트에 국내 석유화학 역사상 최대 규모인 9조2580억원을 투자했다. /에쓰오일

지난 21일 오후 울산 울주군 온산국가산단의 에쓰오일 ‘샤힌 프로젝트’ 건설 현장. 높이 68m ‘스팀 크래커’는 고열을 공급하는 히터 10기 중 4기가 설치를 끝마친 상태였다. 스팀 크래커는 나프타를 고온에서 분해해 화학제품의 기초 원료인 에틸렌 등을 만드는 ‘화학용 용광로’로, 세계 석유화학 설비 중 이곳이 가장 크다. 지난 3월 설치된 높이 약 118m, 무게 2300t의 프로필렌 분리 시설은 이미 완공됐다.

이 프로젝트는 축구장 120개 면적(약 88만㎡) 부지에 첨단 석유화학 복합 시설을 짓는 사업으로, 투자 규모(9조원)와 생산 능력, 설비 규모 등 모든 면에서 국내 석유화학 사상 최대 프로젝트다. 전체 공정률은 85.2%. 2023년 기공 이후 에펠탑 14개 규모인 9만8634t의 철골, 서울~울산을 10번 왕복할 수 있는 총 8300㎞ 길이의 전선이 사용됐다.

프로젝트의 가장 큰 특징은 원유를 정제하지 않고 곧바로 화학제품으로 바꾸는 ‘TC2C’(Thermal Crude to Chemicals) 공법을 세계 최초로 상용화한다는 것이다. 이를 통해 기존 20%이던 수율을 70%로 끌어올리게 된다. 가동에 필요한 전력과 증기는 에쓰오일의 자체 열병합발전소에서 공급한다. 계획대로라면 내년 6월 완공, 하반기 상업 가동에 들어간다. 연간 에틸렌 180만t, 프로필렌 77만t을 생산하게 된다.

에틸렌 시장이 공급 과잉인 상황에서 이 프로젝트가 불황을 심화시킬 것이란 우려도 나온다. 정부는 샤힌 프로젝트 가동 시 국내 나프타분해설비(NCC) 생산 능력이 2027년 1475만t까지 확대될 것으로 보고, 이 중 18~25% 감축이 필요하다는 입장이다. 일각에선 “에쓰오일이 업계 공동의 부담은 피하면서, 설비 경쟁력으로만 시장에 진입하는 것 아니냐”는 비판도 제기한다. 에쓰오일 관계자는 “샤힌 프로젝트는 단순 증설이 아니라 석유화학 산업 고도화를 이끌 수 있는 새로운 계기”라고 설명했다.
