공공재개발-재건축 도입 5년, 착공 실적은 ‘0’
전체 맥락을 이해하기 위해서는 본문 보기를 권장합니다.
정부가 도심 주택 공급을 위해 공공 주도 공급을 강조하고 있지만 제도 도입 5년이 다 되도록 착공 실적은 한 건도 없는 것으로 나타났다. 한국토지주택공사(LH), 서울주택도시공사(SH) 등 공공이 시행에 참여하는 공공재개발·재건축은 전체 추진 구역의 절반 이상이 첫 단계인 후보지 지정 상태를 넘지 못하고 있다.
이 글자크기로 변경됩니다.
(예시) 가장 빠른 뉴스가 있고 다양한 정보, 쌍방향 소통이 숨쉬는 다음뉴스를 만나보세요. 다음뉴스는 국내외 주요이슈와 실시간 속보, 문화생활 및 다양한 분야의 뉴스를 입체적으로 전달하고 있습니다.
대상 45곳 중 절반은 후보지 단계
가장 빠른 신설1구역 3월 299채 인가
“주민에 신뢰 주지 못한 결과” 지적

● 2곳 중 1곳은 여전히 후보지 단계

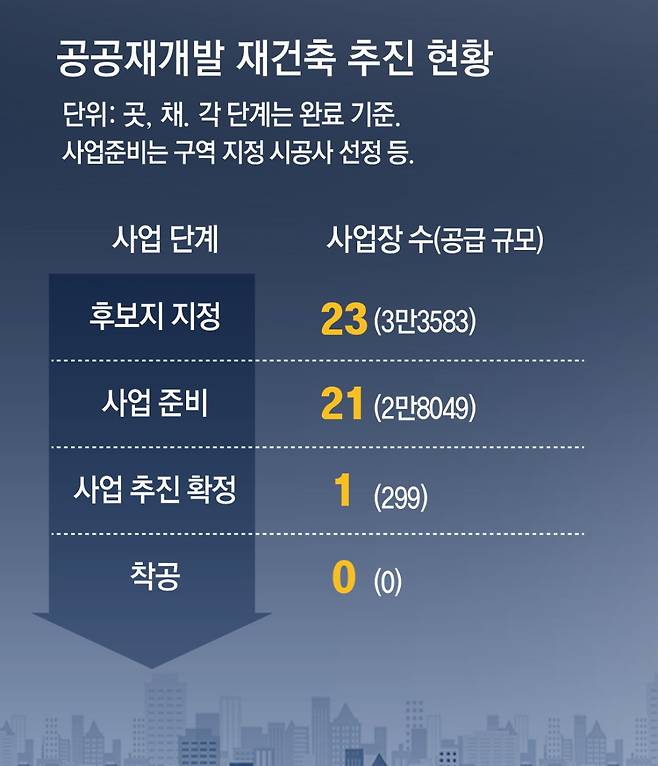

21일 국토교통부에 따르면 9월 말 기준 전국 공공재개발·재건축 사업 추진지는 45곳, 6만1931채다. 첫 단계인 후보지 선정을 끝낸 곳이 23곳(51.1%)으로 2곳 중 1곳꼴이었다. 이후 단계별로는 △정비구역 지정 1곳 △사업시행자 지정 8곳 △시공사 선정 9곳 △통합심의 3곳 △사업시행인가 1곳이었다. 사업시행 인가 이후 공사를 시작할 수 있는데, 실제로 착공한 곳은 한 곳도 없다.

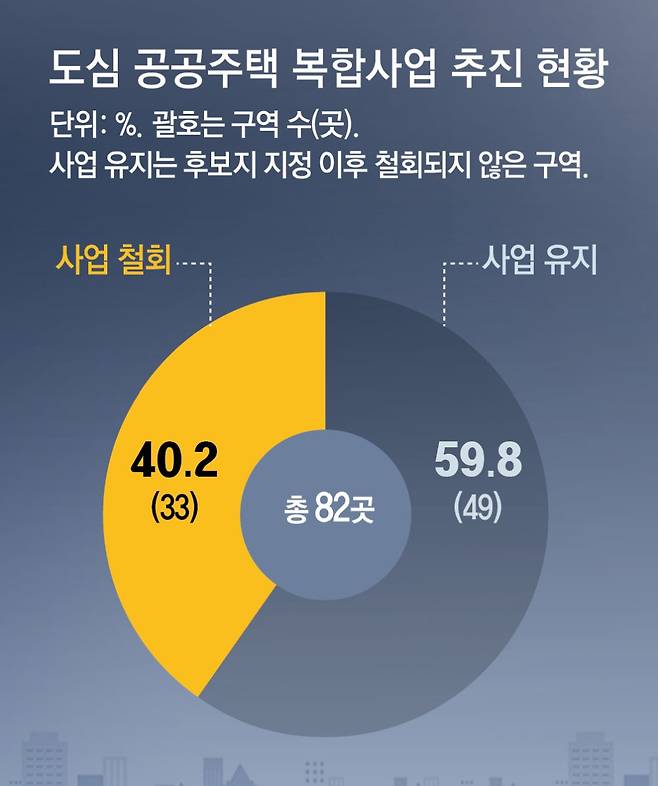

2021년 2월 도입된 공공 주도 도심복합사업도 현재까지 착공한 현장은 없다. 사업 후보지로 선정된 82곳 중 33곳(40.2%)이 철회하며 10곳 중 4곳은 없던 일이 됐다.
● ‘못 믿겠다’ 주민 불신 넘어야
국토부는 9·7 공급 대책과 후속 조치를 통해 공공 주도 공급 인센티브를 확대하고 있다. 도심 복합사업은 용적률을 1.4배까지, 공공재개발·재건축은 1.3배까지 확대한다. LH의 사업부 간 인력을 조정하는 등 관련 인력을 늘리기 위한 LH 조직 개편 논의도 진척되고 있는 것으로 전해졌다.
하지만 주민들은 여전히 자신들의 뜻에 맞지 않는 방식으로 개발되는 것 아니냐는 우려가 크다. 송교진 효창공원앞역 도심공공복합 비상대책위원장은 “지금까지 성공 실적이 하나도 없는데, 어떻게 전 재산을 믿고 맡길 수 있겠냐”고 지적했다. 다른 도심복합사업지 소유주는 “동의서를 냈다가 마음이 바뀌어 철회하려고 했지만 규정상 안 된다는 답변을 받았다”며 “공공기관이 벌써부터 주민 의견을 안 듣는 것이다”라고 했다.
전문가들은 LH 직접 시행이 성공하려면 주민들이 원하는 방식대로 사업이 진행될 거라는 신뢰를 줘야 한다고 조언했다. 한 정비업계 관계자는 “공공 주도 개발은 인센티브가 아무리 커도 정부 입김에 따라 사업이 좌지우지될 가능성이 크다는 반응이 많다”며 “이런 오해가 불식되지 않으면 LH 주도 공급도 공회전하게 될 것”이라고 평가했다.
이축복 기자 bless@donga.com
