갯벌 매립 후유증 앓는 인천 서구… 불법폐기물에 공공 공사 중단

전예준 2025. 9. 1. 17:40
음성재생 설정 이동 통신망에서 음성 재생 시 데이터 요금이 발생할 수 있습니다. 글자 수 10,000자 초과 시 일부만 음성으로 제공합니다.
번역beta Translated by kaka i
글자크기 설정 파란원을 좌우로 움직이시면 글자크기가 변경 됩니다.

이 글자크기로 변경됩니다.

(예시) 가장 빠른 뉴스가 있고 다양한 정보, 쌍방향 소통이 숨쉬는 다음뉴스를 만나보세요. 다음뉴스는 국내외 주요이슈와 실시간 속보, 문화생활 및 다양한 분야의 뉴스를 입체적으로 전달하고 있습니다.

서구 중봉~봉수대로 도로개설 구간
시·종점부 시험터파기 중 1만t 발견
폐기물 분리 반출에만 3개우러 소요
지난해 석남 저류시설 공사도 중단
사업 지연돼 내년 6월 시운전할 듯
서구 "폐기물 빼내느라 공사 지연
과거 간척지들 비슷한 실정일 것"

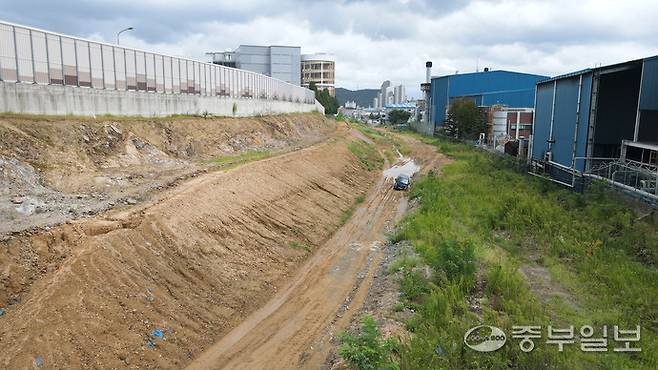

1일 인천시 서구 원창동 중봉대로~봉수대로 도로개설공사 현장 전경. 공사 과정에서 약 1만t에 달하는 불법폐기물이 발견돼 지난 6월부터 작업이 중단된 상태다. 사진 속 현장에는 굴착기와 건설 자재가 멈춰 서 있고, 파헤쳐진 흙더미 사이로 폐기물 더미가 드러나 있다.정선식기자

인천 서구에서 추진 중인 공공 공사가 불법폐기물에 중단되고 있다.

1일 인천시와 서구 등에 따르면 서구 중봉대로~봉수대로 도로개설공사 현장에서 불법폐기물 약 1만t이 발견됐다. 이 사업은 총 333억 원을 들여 두 간선도로 사이를 연결하는 길이 1.2㎞, 폭 20~35m의 왕복 4차로 도로를 건설하는 것이다.

2021년 시가 SK와 협약을 체결할 때는 2023년 중순 준공을 목표로 사업이 추진됐다. 그러다 설계, 공사 부지 미확보 등으로 올해 4월부터 공사가 본격화 했는데, 이로부터 2달 뒤인 6월께 시점부와 종점부에서 시험 터파기를 하던 중 불법폐기물이 무더기로 나온 것이다.

양쪽 구간에서 드러난 폐기물 양은 6천355㎥ 규모다. 폐기물을 대량으로 수거하는 16 ㎥ 크기의 '암롤박스' 400여 대 분량이다. 무게로만 따지면 1만t 가량 추정된다.

시점부인 원창동 385 일대에서는 3천225㎥(5천160t), 종점부 석남동 223-955 인근에서도 3천130㎥(4천800t) 가량 묻혀 있다. 혼합폐기물부터 폐콘크리트, 임목 등 종류도 다양하다. 공사를 담당하는 시 종합건설본부는 현재까지 발견된 폐기물을 작업장 내에서 분리하고 반출하는 데에만 3개월이 더 필요할 것으로 보고 있다.

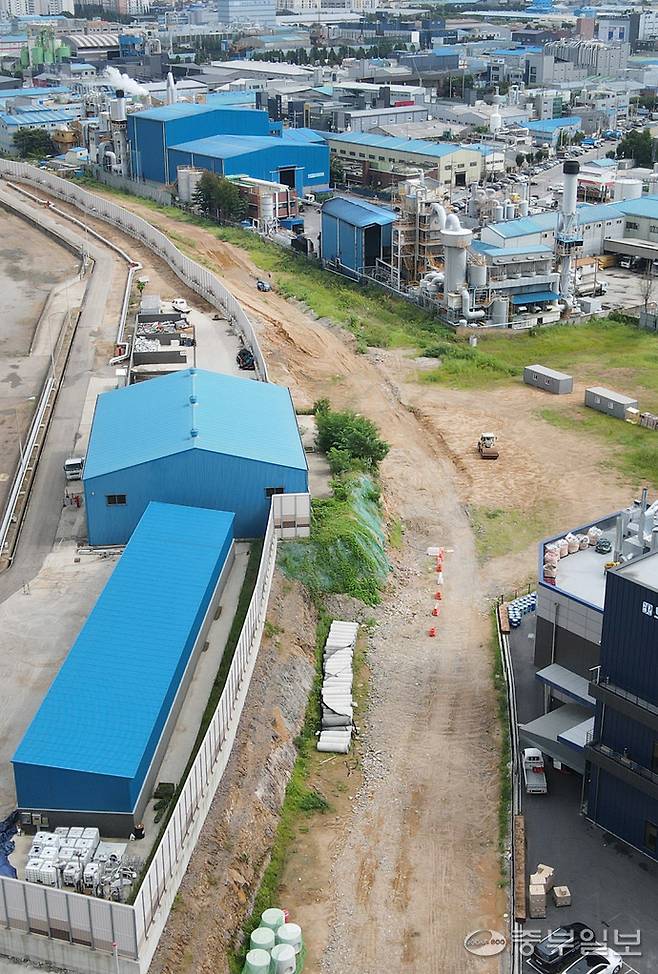

1일 인천시 서구 원창동 중봉대로~봉수대로 도로개설공사 현장 전경.정선식기자

문제는 이 현장뿐만 아니라 서구 전역에 얼마나 많은 불법폐기물이 묻혀있는지 모른다는 점이다.

현재 서구 면적 119㎢ 중 절반 이상의 토지는 1970, 1980년대 갯벌이 매립되면서 조성됐다. 1970년도 고지도를 보면 아라뱃길 위쪽 수도권매립지부터 청라국제도시, 인천북항까지 일부 섬을 제외하고는 전부 갯벌이었다. 당시 정부 주도의 간척사업이 시행됐는데 이 과정에서 불법폐기물이 암암리에 묻힌 셈이다. 서구에서 발견되는 불법폐기물을 조사하면 1980년대 판매되던 라면봉지가 발견되기도 한다.

불법폐기물이 발견돼 공사가 중단된 석남1지구 우수저류시설 공사(중부일보 2024년 6월 21일자 1면 보도)도 같은 처지이다. 1만1천500㎥ 규모 저류시설을 짓기 위해 2022년부터 착공했는데, 터파기 과정에서 불법폐기물 약 3만t이 발견돼 지금까지 70% 정도만 처리한 상태이다.

현재 폐기물을 걷어낸 부분에 기초를 타설하고 일부 공사에 돌입했지만, 여전히 30%는 처리하지 못했다. 당초 2024년 준공에서 내년 6월께 시운전이 가능한 수준까지 공사를 완료하는 것을 목표로 사업이 추진되고 있다.

이와 관련 구 관계자는 "현장에서 불법폐기물이 발견되면 이를 모두 파내고 분류작업을 거쳐 폐기물 처리업체까지 선정해야 외부로 반출할 수 있어 공사가 지연되고 있다"며 "과거 간척사업을 벌인 곳 대부분은 이 같은 실정일 것"이라고 말했다.

전예준 기자
