상반기 수도권 데이터센터 운영용량 533㎿…소폭 증가

임기창 2025. 8. 29. 15:01
자동요약 기사 제목과 주요 문장을 기반으로 자동요약한 결과입니다.
전체 맥락을 이해하기 위해서는 본문 보기를 권장합니다.

올 상반기 수도권 데이터센터 운영 용량이 작년 하반기 대비 소폭 증가한 것으로 나타났다.

29일 쿠시먼앤드웨이크필드 코리아가 발표한 '2025년 상반기 데이터센터 보고서'에 따르면 올 상반기 수도권 데이터센터 운영 용량은 533㎿(메가와트)로 작년 하반기(520㎿)보다 2.5% 늘었다.

공사가 진행 중이거나 개발이 계획된 데이터센터 용량도 같은 기간 638㎿에서 715㎿로 증가했다.

음성재생 설정 이동 통신망에서 음성 재생 시 데이터 요금이 발생할 수 있습니다. 글자 수 10,000자 초과 시 일부만 음성으로 제공합니다.
번역beta Translated by kaka i
글자크기 설정 파란원을 좌우로 움직이시면 글자크기가 변경 됩니다.

이 글자크기로 변경됩니다.

(예시) 가장 빠른 뉴스가 있고 다양한 정보, 쌍방향 소통이 숨쉬는 다음뉴스를 만나보세요. 다음뉴스는 국내외 주요이슈와 실시간 속보, 문화생활 및 다양한 분야의 뉴스를 입체적으로 전달하고 있습니다.

쿠시먼앤드웨이크필드 보고서…공사 중·개발계획 용량 715㎿
데이터센터(사진은 기사 내용과 무관) [마이크로소프트 제공. 재판매 및 DB 금지]

(서울=연합뉴스) 임기창 기자 = 올 상반기 수도권 데이터센터 운영 용량이 작년 하반기 대비 소폭 증가한 것으로 나타났다.

29일 쿠시먼앤드웨이크필드 코리아가 발표한 '2025년 상반기 데이터센터 보고서'에 따르면 올 상반기 수도권 데이터센터 운영 용량은 533㎿(메가와트)로 작년 하반기(520㎿)보다 2.5% 늘었다.

공사가 진행 중이거나 개발이 계획된 데이터센터 용량도 같은 기간 638㎿에서 715㎿로 증가했다.

공실률은 6.6%로 집계됐다.

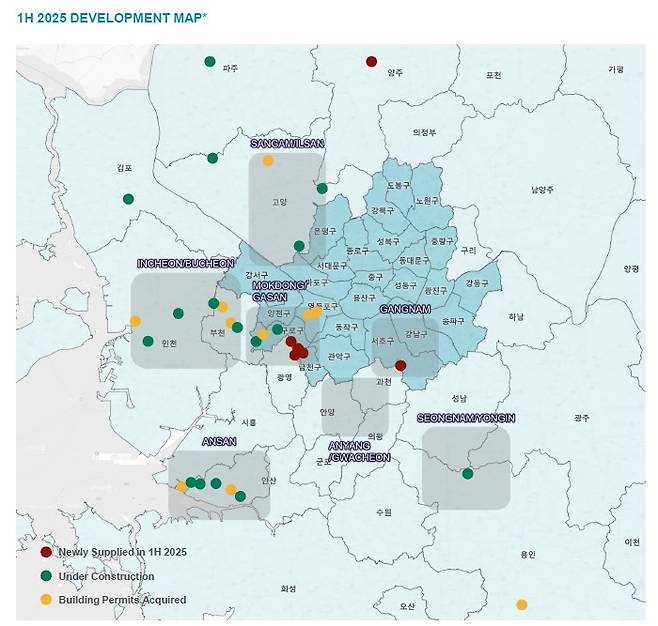

상반기 수도권에서는 데이터센터 신규 인허가 3건, 착공 신고 6건, 사용승인 5건이 완료됐다.

LG유플러스는 경기도 파주 LG디스플레이 부지를 매입해 건설 인허가와 착공 신고를 끝냈다.

서울 서초구에는 엠피리온 디지털의 KR1 강남 데이터센터가, 금천구에는 코람코자산운용의 케이스퀘어 데이터센터가 준공되는 등 공급은 서울에 집중됐다.

이밖에 퍼시픽자산운용이 캐나다연금투자위원회(CPPIB)와 공동 조성한 펀드를 통해 구로구 항동에 데이터센터 개발 부지를 매입했고, 지베스코는 개발 중인 용인시 기흥구 부지 명의 이전을 완료했다.
