"승인만 받고 미착공" LH 공공임대주택 5년간 8만5868가구
전체 맥락을 이해하기 위해서는 본문 보기를 권장합니다.
지난 5년간 사업 승인만 받고 첫 삽조차 뜨지 못한 공공임대주택이 8만가구가 넘는 것으로 나타났다.
27일 국회 국토교통위원회 소속 더불어민주당 이연희 의원실이 한국토지주택공사(LH)로부터 제출받은 '공공임대주택 승인 후 미착공 현황'에 따르면 2020년부터 2025년 6월까지 사업 승인 후 착공에 이르지 못한 공공임대주택 물량은 8만5868가구로 집계됐다.
이 글자크기로 변경됩니다.
(예시) 가장 빠른 뉴스가 있고 다양한 정보, 쌍방향 소통이 숨쉬는 다음뉴스를 만나보세요. 다음뉴스는 국내외 주요이슈와 실시간 속보, 문화생활 및 다양한 분야의 뉴스를 입체적으로 전달하고 있습니다.

지난 5년간 사업 승인만 받고 첫 삽조차 뜨지 못한 공공임대주택이 8만가구가 넘는 것으로 나타났다.
27일 국회 국토교통위원회 소속 더불어민주당 이연희 의원실이 한국토지주택공사(LH)로부터 제출받은 '공공임대주택 승인 후 미착공 현황'에 따르면 2020년부터 2025년 6월까지 사업 승인 후 착공에 이르지 못한 공공임대주택 물량은 8만5868가구로 집계됐다.

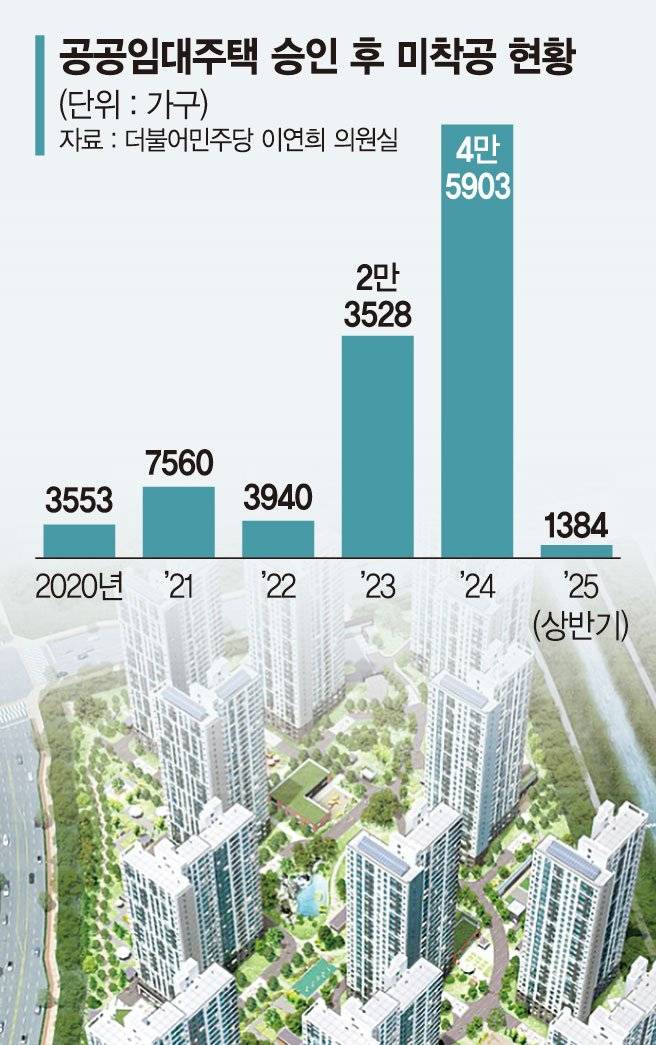

연도별로는 △2020년 3533가구(4.1%) △2021년 7560가구(8.8%) △2022년 3940가구(4.6%) △2023년 2만3528가구(27.4%) △2024년 4만5903가구(53.5%) △2025년 1~6월 1384가구(1.6%) 등이다. 전체 미착공 물량 가운데 절반 이상이 2024년에 집중됐다. 전체적으로 3년 이상 장기 표류 중인 사업도 1만가구가 넘는 것으로 집계돼 착공 지연이 구조화되고 있는 실정이다.
유형별로는 통합공공임대주택이 5만5422가구(65%)로 가장 많았다. 그 뒤로는 △뉴:홈 선택형 2만1139가구(25%) △행복주택 7912가구(9%) △영구임대 852가구(1%) △국민임대 543가구(0.6%) 순이었다.
이 같은 착공 지연은 재고량 확보를 위해 LH가 지구계획과 주택 사업승인을 동시 추진하기 때문이라는 해석이 나온다. 지구계획이 확정되지 않은 상황에서 주택 설계를 진행하며 △토지보상 △조성 공사 △문화재 조사 및 발굴 등으로 이어지는 과정에서 계획 간 충돌이 생기며 착공이 지연된다는 것이다.
LH 관계자는 "착공여건 마련을 위해 선행 절차를 촉진 중으로, 토지 사용이 가능한 단지는 즉시 착공 중"이라며 "전 공정 촉진을 통해 착공 단계별 이행 속도를 높이고 공정 전반을 체계적으로 관리해 미착공 물량을 지속적으로 해소해 나갈 것"이라고 말했다.
act@fnnews.com 최아영 기자
