[단독]공급망 차질로 ‘수리온’ 납품 연기 “부품 국산화 이뤄야”

변종국 기자 2024. 8. 23. 03:04
자동요약 기사 제목과 주요 문장을 기반으로 자동요약한 결과입니다.
전체 맥락을 이해하기 위해서는 본문 보기를 권장합니다.

한국항공우주산업(KAI)이 미국 프랑스 등으로부터 일부 부품을 구하지 못해 국산 헬기 수리온(KUH-1)의 납품을 연기한 것으로 확인됐다.

코로나 팬데믹과 우크라이나 전쟁 등으로 원자재 수급이 불안정해진 것이 부품 공급 지연으로까지 이어진 것이다.

그런데 이 중 8대가 우크라이나 전쟁에 따른 러시아 제재 등으로 부품 공급이 되지 않아 날지 못하고 있다.

음성재생 설정
번역beta Translated by kaka i
글자크기 설정 파란원을 좌우로 움직이시면 글자크기가 변경 됩니다.

이 글자크기로 변경됩니다.

(예시) 가장 빠른 뉴스가 있고 다양한 정보, 쌍방향 소통이 숨쉬는 다음뉴스를 만나보세요. 다음뉴스는 국내외 주요이슈와 실시간 속보, 문화생활 및 다양한 분야의 뉴스를 입체적으로 전달하고 있습니다.

美-佛-獨서 수입 엔진 등 납기 지연
“국방 핵심소재 79% 수입에 의존
우방국과 방산협력 적극 추진해야”

한국항공우주산업(KAI)이 미국 프랑스 등으로부터 일부 부품을 구하지 못해 국산 헬기 수리온(KUH-1)의 납품을 연기한 것으로 확인됐다. 코로나 팬데믹과 우크라이나 전쟁 등으로 원자재 수급이 불안정해진 것이 부품 공급 지연으로까지 이어진 것이다. 한국 방위산업의 지속 가능성을 위해 국내 방산 생태계를 확장하는 동시에 우방국과의 공급망 협력도 더 강화해야 한다는 조언이 나오고 있다.

22일 항공업계에 따르면 수리온은 지난해부터 미국 프랑스 독일 등에서 수입하는 엔진과 스와시 플레이트(헬기 프로펠러 제어장치), 착륙 장치 등의 수급 문제를 겪고 있다. 해당 국가에서 코로나 팬데믹 이후 원자재의 원활한 공급이 어려워졌고, 인력 재충원이 제때 이뤄지지 않으면서 부품 제조 역량이 떨어진 탓이다. 또 미국과 유럽 국가들이 우크라이나 전쟁에 집중하면서 자국 물량을 우선하는 국방우선순위배분체계(DPAS)를 발동한 것도 원인이 되고 있다.

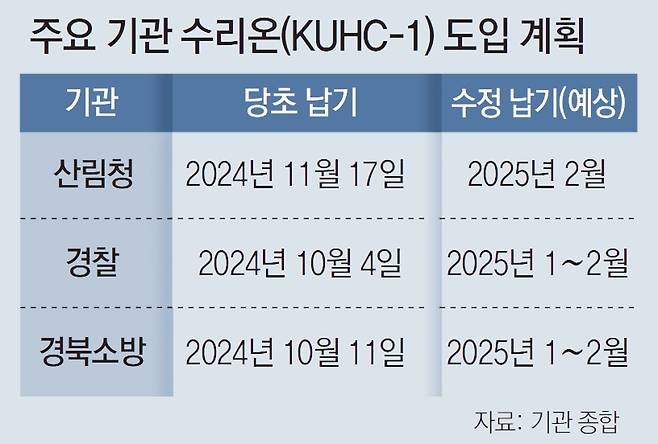

문제가 된 부품들은 납기가 8개월 이상 지연되는 것으로 전해졌다. 이 때문에 수리온 납기 일정도 밀리게 됐다. 올해 하반기(7∼12월) 수리온을 받기로 했던 산림청과 경찰, 소방본부 등의 도입 계획이 모두 2~3달 이상 연기됐다.

특히 산림청이 직격탄을 맞았다. 산림청은 보유 헬기 49대 가운데 절반 이상인 29대가 러시아산 카모프다. 그런데 이 중 8대가 우크라이나 전쟁에 따른 러시아 제재 등으로 부품 공급이 되지 않아 날지 못하고 있다. 올해 받기로 한 수리온 2대마저 이르면 내년 1월에야 도입될 것으로 전망된다. 도입 이후 안전 인증 및 교육 등에 5주가 더 걸린다. 내년 2월부터 시작되는 봄철 산불 예방 임무에 공백이 생길 수도 있다.

업계에서는 공급망 문제가 한국 방산 성장의 발목을 잡을 수 있다고 경고한다. 산업연구원의 ‘국방 핵심 소재 자립화 실태 분석 및 공급망 강화 방안’ 보고서에 따르면 2022년 기준 국방 핵심 소재 10종의 총 조달금액은 8473억 원인데, 이 중 78.9%(6684억 원)를 수입에 의존했다. 글로벌 공급망에 문제가 생기면 생산에 차질이 빚어질 수밖에 없는 구조다.

장원준 산업연구원 연구위원은 “한국 방산 생태계를 확대해 부품 국산화 및 소재 국산화를 이뤄야 한다”라면서 “동시에 국방 공급망 조사를 정례화해서 취약점을 파악하고 우방국과의 글로벌 공급망 협력을 적극 추진해야 한다”고 강조했다.

변종국 기자 bjk@donga.com
