'무리한 제도도입이 화근'···사전청약 34개월만에 폐지

김민경 기자 2024. 5. 15. 06:02
음성재생 설정
번역beta Translated by kaka i
글자크기 설정 파란원을 좌우로 움직이시면 글자크기가 변경 됩니다.

이 글자크기로 변경됩니다.

(예시) 가장 빠른 뉴스가 있고 다양한 정보, 쌍방향 소통이 숨쉬는 다음뉴스를 만나보세요. 다음뉴스는 국내외 주요이슈와 실시간 속보, 문화생활 및 다양한 분야의 뉴스를 입체적으로 전달하고 있습니다.

지구조성·토지보상 없이 추진하다
본청약 일정 지킨 곳은 단 1곳뿐
공사비 급등에 분양가 1억 뛰고
당첨자 전세 등 주거계획도 차질
정부, 사전청약 당첨자 지원
[서울경제]
이정희 국토교통부 공공주택추진단장이 13일 정부세종청사에서 사전청약을 폐지한다는 내용의 브리핑을 하고 있다. 연합뉴스

문재인 정부 시절 부활한 아파트 사전청약제도가 2년 10개월 만에 폐지된다. 사전청약 당시 공지했던 본청약 시기가 예정보다 최대 3년 이상 지연되고 그사이 분양가도 급격히 오르면서 사전청약 당첨자들의 피해가 갈수록 커지고 있기 때문이다. 전 정부 시절 무리하게 제도를 도입해 청약자들의 혼란만 키웠고 결국 폐기 수순을 밟게 됐다.

국토교통부와 한국토지주택공사(LH)는 공공분양주택에 대한 사전청약 신규 시행을 중단한다고 14일 밝혔다. 민간 부문의 사전청약은 2022년 이미 폐지됐는데 이를 공공까지 확대해 사실상 제도 폐기 방침을 밝힌 것이다.

사전청약은 통상 아파트 착공 때 이뤄지는 청약 접수를 1~2년 정도 앞당겨 진행하는 제도다. 이명박(MB) 정부 시절인 2009년 보금자리주택에 처음 적용된 뒤 폐지됐다가 문재인 정부에서 집값이 급등하던 당시 시장 수요를 흡수하기 위해 2021년 7월 재도입했다. 현 정부에서 민간 사전청약은 폐지됐지만 공공분양주택 ‘뉴홈(윤석열 정부의 공공주택 브랜드)’은 4차례에 걸쳐 1만여 가구의 사전청약을 진행했다.

하지만 제도 도입 초기인 2021~2022년 사전청약을 시행한 단지들부터 본청약이 계속 미뤄지면서 ‘무용론’이 확산됐다. 지구 조성이나 토지 보상 등 절차가 완료되지 않은 상태에서 무리하게 물량을 끌어다 사전청약을 시행한 결과다.

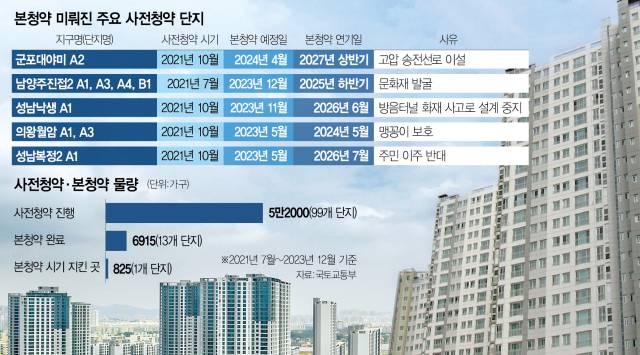

당초 올 4월 본청약 예정이던 경기 군포대야미 A2블록 신혼희망타운의 경우 청약일을 2주 앞두고 본청약이 3년 미뤄진다는 통보를 받았다. 아파트가 들어서는 부지에 특고압 전력선이 지나는 송전선로가 있는데 한전과 협의가 지연되면서 이설하는 공사가 늦어졌기 때문이다. 남양주진접2지구의 경우 청동기시대 주거지와 삼국시대 유물 등이 출토되면서 지난해 12월 예정이던 본청약은 2025년 하반기로 미뤄졌다.

국토부에 따르면 2021년 7월 이후 사전청약을 진행한 단지는 99개 단지(5만2000가구)로 이 중 13개 단지(6915가구)가 본청약을 완료했는데 예정된 본청약 시기를 지킨 곳은 양주회천 A24단지(825가구) 한 곳에 불과한 것으로 나타났다. 본청약까지 기간이 속절없이 길어지면서 당첨자 이탈도 심화됐다. 국토부에 따르면 공공 사전청약 당첨자의 본청약 계약률은 54%에 그치고 있다.

사전청약 당첨자들의 피해도 눈덩이다. 사업자인 LH가 본청약 예정일이 임박해서야 지연 사실을 통보하면서 계약금과 중도금 등 자금 마련 계획과 전월세 계약 일정 등이 어그러졌기 때문이다. 보통 사전청약 당첨자들은 사전청약 때 고지한 본청약과 입주 예정 날짜에 맞춰 전월세 계약 시기를 조절하는 데 본청약이 미뤄지면 추가 계약을 해야 하는 등 계획이 틀어진다. 전세대출을 받았던 이들은 추가 대출이자도 고스란히 감당해야 한다.

더 심각한 문제는 본청약이 늦어지면 분양가 상승 리스크도 사전청약 당첨자들이 져야 한다. 실제로 본청약이 1년 늦어진 성남신촌 A2 59㎡의 경우 사전청약 시점 추정 분양가는 6억 8268만 원이었지만 공사비 급증 등으로 확정 분양가는 6억 9110만~7억 8870만 원으로 최대 1억 원 넘게 오른 것으로 나타났다.

이정희 국토부 공공주택추진단장은 “청약 수요가 높아져도 다시 사전청약제도를 도입하지는 않을 것”이라며 “수요를 분산하는 긍정적인 효과보다 본청약 지연에 따른 당첨자들의 피해가 커 제도 자체에 한계가 있다고 판단한다”고 말했다. 정부는 일단 사전청약 신규 시행을 중단한 뒤 공공주택특별법 시행규칙을 개정해 사전청약제도를 아예 폐지할 계획이다.

국토부는 기존 사전청약 당첨자들에 대한 지원 방안도 함께 추진하기로 했다. 우선 사전청약 단지 중 본청약이 6개월 이상 장기 지연되는 경우 계약금 비율을 10%에서 5%로 조정해 추후 잔금으로 납부하도록 지원하기로 했다. 중도금 납부 횟수도 2회에서 1회로 축소한다.

아울러 앞으로는 본청약 예상 지연 기간과 사유를 최대한 일찍 안내하기로 했다. 우선 3기 신도시인 △남양주왕숙 2 A1(762가구) △하남교산 A2(1056가구) 등 올해 9~10월 본청약을 앞둔 7개 단지 당첨자들에게 이달 중 사업 추진 일정을 개별적으로 안내할 예정이다. 이들 단지는 적게는 6개월에서 길게는 2년까지 본청약이 늦어질 것으로 전망된다.

사전청약제도 폐지로 주택 시장에 미칠 영향에 대해서도 관심이 커지고 있다. 사전청약 중단이 ‘공급이 줄어들 수 있다’는 신호를 줄 수 있기 때문이다. 정부는 올해 공공분양주택 ‘뉴홈’ 1만 가구를 사전청약으로 공급할 계획이었으나 이를 모두 철회하고 추후 주택 착공 시점에 본청약을 받기로 했다.

김민경 기자 mkkim@sedaily.com한동훈 기자 hooni@sedaily.com
