UAE 전력 25% 책임질 바라카 원전…‘마지막 4호기’ 가동준비

안건우 2023. 6. 9. 11:39
글자크기 설정 파란원을 좌우로 움직이시면 글자크기가 변경 됩니다.

이 글자크기로 변경됩니다.

(예시) 가장 빠른 뉴스가 있고 다양한 정보, 쌍방향 소통이 숨쉬는 다음뉴스를 만나보세요. 다음뉴스는 국내외 주요이슈와 실시간 속보, 문화생활 및 다양한 분야의 뉴스를 입체적으로 전달하고 있습니다.

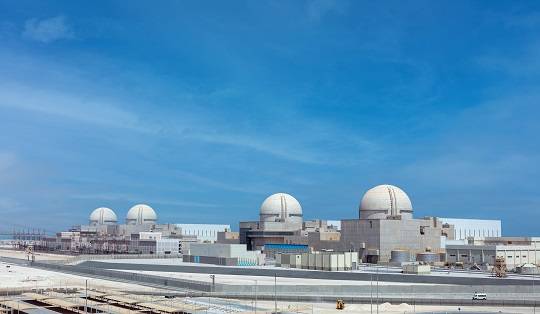

UAE 바라카원전 1~4호기 전경. 왼쪽부터 1·2·3·4호기 순. (사진제공=한국전력)

우리나라 최초의 수출 원전인 아랍에미리트(UAE) 바라카 원전의 마지막 4호기가 가동 준비에 들어갔습니다.

UAE 원전 사업의 주계약자인 한국전력과 발주사인 UAE원자력공사는 바라카 원전의 최종 4호기의 건설이 끝나 연료 장전을 위한 운영 준비 단계에 진입했다고 오늘(9일) 밝혔습니다.

4호기는 2015년 7월 원자로 건물 기초 콘크리트 타설을 시작으로 2020년 5월 상온 수압 시험과 2022년 7월 고온 기능 시험을 성공적으로 마쳤고, 최근 시운전을 위한 시험까지 마쳐 UAE 당국으로부터 운영 허가를 취득했습니다.

UAE 원전 1~3호기는 각각 2021년 4월, 2022년 3월, 2023년 2월 상업 운전을 시작해 24시간 안정적으로 전력을 공급하고 있습니다.

한국형 원전인 UAE 바라카원전은 한 기 설비 용량이 1천400MW(메가와트)로 현재 가동하고 있는 1∼3호기 설비 용량은 4천200MW며, 4호기까지 추가로 가동하면 UAE 전력 수요의 약 25%를 책임지게 됩니다.
