'GTX-C' 사업 9개월 지연됐다..다른 노선도 차질 우려

이민하 기자 2022. 8. 13. 09:30
자동요약 기사 제목과 주요 문장을 기반으로 자동요약한 결과입니다.
전체 맥락을 이해하기 위해서는 본문 보기를 권장합니다.

정부가 수도권 광역급행철도(GTX) 노선별 사업 추진을 서두르고 있지만, 공사 일정과 협상 지연 등으로 당초 계획보다 일정들이 늦춰지고 있는 것으로 확인됐다.

13일 국토교통부에 따르면 현재 GTX-C 노선은 우선협상대상자인 현대건설 컨소시엄과 협상이 지연되면서 전체 사업 일정이 원래 계획보다 9개월가량 늦어졌다.

음성재생 설정
번역beta Translated by kaka i
글자크기 설정 파란원을 좌우로 움직이시면 글자크기가 변경 됩니다.

이 글자크기로 변경됩니다.

(예시) 가장 빠른 뉴스가 있고 다양한 정보, 쌍방향 소통이 숨쉬는 다음뉴스를 만나보세요. 다음뉴스는 국내외 주요이슈와 실시간 속보, 문화생활 및 다양한 분야의 뉴스를 입체적으로 전달하고 있습니다.

정부가 수도권 광역급행철도(GTX) 노선별 사업 추진을 서두르고 있지만, 공사 일정과 협상 지연 등으로 당초 계획보다 일정들이 늦춰지고 있는 것으로 확인됐다.

13일 국토교통부에 따르면 현재 GTX-C 노선은 우선협상대상자인 현대건설 컨소시엄과 협상이 지연되면서 전체 사업 일정이 원래 계획보다 9개월가량 늦어졌다. GTX-C 노선은 지난해 6월 우선협상자를 선정할 때만 해도 올해 상반기 중 실시협약 협상을 마치고 사업 착공에 들어갈 예정이었다. 그러나 협상 지연으로 전체 일정이 내년 3월께로 미뤄졌다.

가장 큰 걸림돌은 도봉구간(창동역~도봉산역) 지하화 문제다. 감사원 청구 결과가 아직 나오지 않은 상태에서 지난달 한국개발연구원(KDI) 지하화 관련 적격성검사를 의뢰했다. 지하화에 대한 결론이 내년 1~2월께 나올 전망이다. 추가 정착역 신설에 따른 제반비용 분담 등 쟁점사항에 대한 협상도 풀어야 할 숙제다. C노선은 계획 수립 당시에는 창동·광운대·청량리·삼성·양재 등 10개 역으로 기획됐다. 이후 민간 사업자가 왕십리·인덕원역을 추가 정차역으로 제안하고, 지방자치단체가 의왕·상록수역(안산선)을 제시하면서 총 4개역을 추가하게 됐다. 그러나 추가 역을 제시한 일부 지자체에서 사업비 외에 운영비를 보전해야 하는 데 문제를 제기한 상황이다.

앞서 이소영 더불어민주당 의원은 국토교통위원회 전체회의에서 이 같은 문제를 지적하며 "국토부가 민간사업시행자한테 모든 것을 알아서 해라 이렇게 맡겨 둘 것이 아니라 사업자가 요구하는 사업비의 적정성을 우선 검증하고, 사업이 진행될 수 있도록 중재해야 한다"고 말했다.

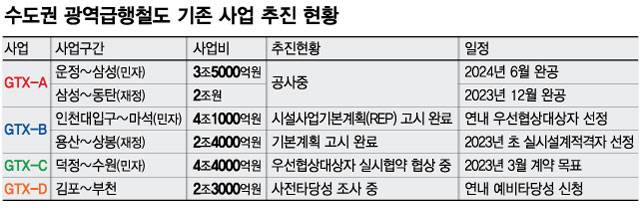

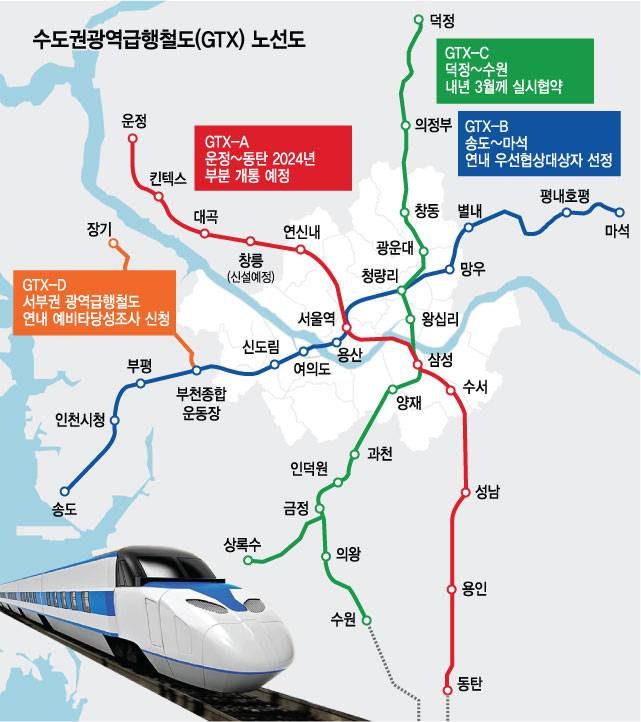

GTX-A 노선도 공사 진행속도 더뎌…B·D 노선 연내 사업자 선정·예타 등 추진 상황 변수

사업 일정 지연이 우려되는 것은 다른 노선도 마찬가지다. 2019년 6월 선도사업으로 착수한 GTX-A노선은 터널굴착 등 공사가 진행 중이다. 파주 운정역~삼성역(민자구간)은 2024년 6월, 삼성역~동탄역(재정구간)은 2023년 12월 준공 예정이다.

그러나 반복되는 인명 사고와 유적 발굴, 지질 문제 등 예상치 못한 돌발변수들로 일정이 계획과 조금씩 엇나가는 상황이다. 일부 공사현장의 지질 상황이 예상보다 안 좋다는 점도 공정률을 떨어트리는 요인으로 지적된다. 올해 계획 공정률은 43%선으로 알려졌다. GTX-A 노선 민자·재정 구간별 부분 개통에 이은 완전 개통은 이미 2028년 이후로 미뤄진 상태다.

GTX-B노선도 A노선과 마찬가지로 사업성 확보를 위해 재정구간(용산∼상봉), 민자구간(송도∼용산, 상봉∼마석)으로 나눠 추진 중이다. 재정구간은 올해 3월 기본계획을, 민자구간은 지난달 시설사업기본계획(RFP)을 수립했다. 각각 실시설계적격자, 우선협상대상자를 선정하고 2024년 중 착공에 들어간다. 다만 재정·민자구간 모두 사업자 선정 자체가 지연될 가능성도 남아있다. 입찰공고 후 유효경쟁이 성립되지 않으면 일정을 다시 진행해야 한다.

서부권 광역급행철도(GTX-D)는 최종 노선안이 변수다. 지난해 11월부터 사전타당성조사를 진행 중으로 연내 예비타당성조사를 신청한다는 목표다. 다만 당초 '제4차 국가철도망 구축계획' 사업에 구상했던 서부권 노선과 대통령 공약이었던 D노선(김포·인천공항∼부천∼삼성∼팔당, 삼성∼수서∼여주) 부분을 재검토할 필요가 있어서다.

국토부는 노선별 진행 상황을 점검해 추진 속도를 최대한 높이겠다는 입장이다. 국토부 관계자는 "추진일정을 최대한 앞당길 수 있는 방안들을 다각도 검토 중"이라며 "A,C노선은 사업자와 지역주민, 지자체간 쟁점을 폭넓게 수용해 중재하고, 필요한 부분을 지원할 계획"이라고 말했다.
