[속보] 27조 체코 원전 수주한 ‘팀코리아’ 갈라섰다…한수원, 시공계약 협상 결렬

송윤경 기자 2026. 10. 29. 09:58
번역beta Translated by kaka i
글자크기 설정 파란원을 좌우로 움직이시면 글자크기가 변경 됩니다.

이 글자크기로 변경됩니다.

(예시) 가장 빠른 뉴스가 있고 다양한 정보, 쌍방향 소통이 숨쉬는 다음뉴스를 만나보세요. 다음뉴스는 국내외 주요이슈와 실시간 속보, 문화생활 및 다양한 분야의 뉴스를 입체적으로 전달하고 있습니다.

한수원, 대우건설·두에빌 컨소시엄 시공계약 종료
공사비 산정 방식 등 계약조건 놓고 이견 못 좁혀
내년 7월까지 새 시공사 선정해 공사 착수 예정

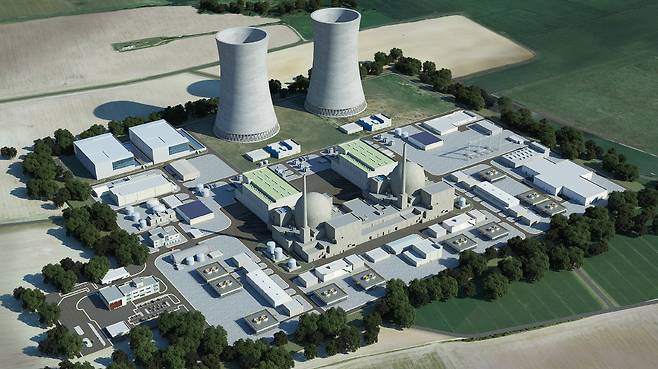

체코 두코바니 원자력발전소 건설 조감도. 한국수력원자력 제공

한국수력원자력이 27조원 규모의 체코 두코바니 원전 건설사업에서 대우건설·두산에너빌리티 컨소시엄과의 시공계약 협상을 종료했다. 2018년부터 원전 수주를 위해 협력해 온 ‘팀코리아’가 갈라서게 됐다.

한수원은 29일 “대우건설·두산에너빌리티 컨소시엄과 진행해 온 체코 두코바니 원전 건설사업의 시공계약 협상을 공식 종료한”다고 밝혔다.

양측은 공사비 산정 방식과 위험 분담 등 계약조건을 놓고 이견을 좁히지 못했다. 2024년 4월 최종 입찰 당시부터 계약금액과 조건에 합의하지 못했던 사실도 드러났다. 당시 한수원은 자체 산정한 금액으로 입찰에 참여했다.

한수원은 신규 시공사 선정을 위한 경쟁입찰을 추진할 계획이다. 내년 7월까지 새 시공사를 선정해 2028년 1월 예정된 부지 준비공사 착수 일정을 지키겠다는 입장이다.

다만 이미 일부 공정이 지연된 데다 시공사 교체에 따른 사업비 증가 등 사업차질 우려도 나온다.

두코바니 원전 건설사업은 한수원이 체코 두코바니 지역에 1000㎿(메가와트)급 한국형 원전 APR1000 2기를 건설하는 총 27조원 규모의 프로젝트다.

‘팀코리아’는 2022년 입찰에 참여해 2024년 7월 우선협상대상자로 선정됐고 지난해 6월 체코 발주사와 최종 계약을 체결했다. 현재는 본공사 착수를 위한 준비 단계로, 2029년 11월 착공을 목표로 하고 있다.

송윤경 기자 kyung@kyunghyang.com
