정부, 용인 반도체산단 전기공급 11년 앞당긴다…2042년 완료

이재영 2026. 7. 22. 16:51
자동요약 기사 제목과 주요 문장을 기반으로 자동요약한 결과입니다.
전체 맥락을 이해하기 위해서는 본문 보기를 권장합니다.

정부가 경기 용인시에 조성되는 반도체 산업단지에 필요한 전기를 기존보다 11년 앞당긴 2042년까지 공급하기로 했다.

기후부는 김성환 장관이 22일 용인 반도체 산단 조성 현장을 방문한 것을 계기로 전기 공급 일정을 제시했다.

삼성전자 팹이 들어설 첨단시스템반도체 국가산단에는 2030년까진 1단계로 산단 내 액화천연가스(LNG) 발전소와 인근 지역과 연결되는 송전선을 보강해, 2단계로 2036년까진 기존 송전망의 용량을 증설해 필요한 전기를 공급한다.

음성재생 설정 이동 통신망에서 음성 재생 시 데이터 요금이 발생할 수 있습니다. 글자 수 10,000자 초과 시 일부만 음성으로 제공합니다.
번역beta Translated by kaka i
글자크기 설정 파란원을 좌우로 움직이시면 글자크기가 변경 됩니다.

이 글자크기로 변경됩니다.

(예시) 가장 빠른 뉴스가 있고 다양한 정보, 쌍방향 소통이 숨쉬는 다음뉴스를 만나보세요. 다음뉴스는 국내외 주요이슈와 실시간 속보, 문화생활 및 다양한 분야의 뉴스를 입체적으로 전달하고 있습니다.

기후부, 송전망·발전소 단계적 확충…공업용수도 조기 공급 추진

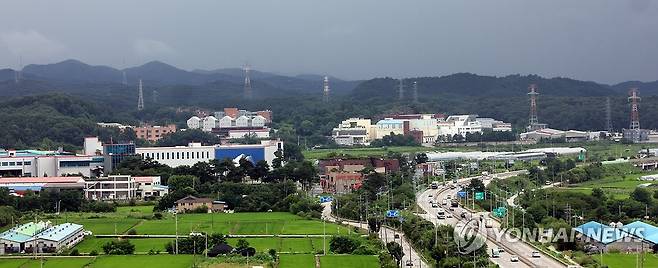

용인 반도체 국가산단 예정 부지 (용인=연합뉴스) 이진욱 기자 = 22일 경기도 용인시 '용인 반도체 국가산단' 예정 부지 모습. 2026.7.22 cityboy@yna.co.kr

(서울=연합뉴스) 이재영 기자 = 정부가 경기 용인시에 조성되는 반도체 산업단지에 필요한 전기를 기존보다 11년 앞당긴 2042년까지 공급하기로 했다.

삼성전자와 SK하이닉스가 반도체 팹 완공을 당초 계획보다 각각 7년과 12년 앞당기기로 한 것과 맞췄다.

기후부는 김성환 장관이 22일 용인 반도체 산단 조성 현장을 방문한 것을 계기로 전기 공급 일정을 제시했다.

삼성전자 팹이 들어설 첨단시스템반도체 국가산단에는 2030년까진 1단계로 산단 내 액화천연가스(LNG) 발전소와 인근 지역과 연결되는 송전선을 보강해, 2단계로 2036년까진 기존 송전망의 용량을 증설해 필요한 전기를 공급한다.

최종적으론 중부권과 영동권 발전력을 동원 2042년까지 산단에 필요한 전기를 완전히 공급할 계획인데 이는 기존(2053년)보다 목표 연도 11년 당긴 것이라고 기후부는 설명했다.

SK 하이닉스 팹이 조성되는 일반산단에 대해서는 내년까지 산단과 인근 전력망을 연결하는 송전선을 구축해 내년부터 전기를 공급한다. 이후 2029년까지 산단 내 열병합발전소를 구축, 전력수요를 채운다. 추가되는 전력수요는 송전선로를 2031∼2032년까지 구축해 충족시킬 방침인데, 송전선과 도로를 같이 건설하는 방안 등을 동원해 주민 수용성을 높일 계획이다.

공업용수 공급과 관련해선 현재 진행 중인 '통합 용수 공급 사업' 완료 시기를 앞당기기로 했다. 하루 31만t의 용수가 공급되도록 하는 사업 1단계 완료 시점을 2031년 1월에서 2029년 5월로, 하루 76만t의 물을 공급하는 2단계는 국가수도기본계획에 반영, 올해 하반기 설계를 시작해 2034년 7월 완료하기로 했다.
